Montaż szamba plastikowego wymaga więcej dokładności niż samej siły. Najwięcej problemów rodzi nie sam zbiornik, tylko źle dobrane miejsce, niewłaściwa podsypka i lekceważenie wysokiej wody gruntowej. W tym tekście pokazuję, jak przejść przez formalności, jak wygląda poprawny montaż krok po kroku i na co zwrócić uwagę, żeby instalacja działała bez niespodzianek przez lata.
Najważniejsze rzeczy, które trzeba ustalić przed pracami
- Do zbiornika do 10 m3 zwykle wystarczy zgłoszenie, a większy wymaga pozwolenia na budowę.
- W zabudowie jednorodzinnej zachowuję co najmniej 5 m od okien i drzwi oraz 2 m od granicy działki.
- Podsypka z piasku powinna mieć około 10 cm, a obsypkę robi się warstwami po 30 cm z dobrym zagęszczeniem.
- Przy wysokiej wodzie gruntowej liczy się kotwienie, balast albo płyta, a nie samo dosypanie ziemi.
- Za zbiornik 10 m3 z typowym montażem najczęściej płaci się około 9-12 tys. zł, ale grunt i dojazd potrafią zmienić rachunek.
Formalności i lokalizacja, które warto zamknąć przed wykopem
Zanim zamówię koparkę, sprawdzam dwie rzeczy: czy działka w ogóle nadaje się pod taki zbiornik i czy lokalizacja nie łamie przepisów. W praktyce najważniejsze jest to, że zbiorniki bezodpływowe na nieczystości ciekłe można sytuować tylko tam, gdzie nie ma możliwości podłączenia do sieci kanalizacyjnej. Dla zbiorników do 10 m3 zwykle wystarcza zgłoszenie, a powyżej tej pojemności potrzebne jest już pozwolenie na budowę.
| Co sprawdzam | Praktyczna zasada | Dlaczego to ma znaczenie |
|---|---|---|
| Pojemność zbiornika | Do 10 m3 - zgłoszenie, powyżej 10 m3 - pozwolenie | Bez właściwej procedury formalnej nie warto zaczynać prac |
| Od okien i drzwi | W domu jednorodzinnym minimum 5 m | Zmniejsza uciążliwość zapachową i ryzyko konfliktu z układem zabudowy |
| Od granicy działki i drogi | W domu jednorodzinnym minimum 2 m | Ułatwia zgodne usytuowanie i późniejszą obsługę zbiornika |
| Od studni | Minimum 15 m licząc od osi studni | To podstawowy warunek ochrony wody pitnej |
| Dostęp dla asenizacji | Właz i dojazd muszą być realnie dostępne dla wozu | Bez tego nawet szczelny zbiornik szybko staje się kłopotliwy w eksploatacji |
Jeśli działka nie jest typową jednorodzinną zabudową, odległości bywają większe, więc zawsze patrzę na projekt i lokalne warunki, a nie tylko na skróty z internetu. Po montażu trzeba też pamiętać o gminnej ewidencji zbiorników bezodpływowych, bo formalności nie kończą się na samym zasypaniu wykopu. Kiedy lokalizacja jest już pewna, przechodzę do samego montażu.

Montaż szamba plastikowego krok po kroku
Tu nie ma miejsca na improwizację. Sama lekkość tworzywa jest zaletą, ale też pułapką, bo źle osadzony zbiornik może zostać wypchnięty przez wodę albo odkształcić się przy zasypywaniu. Dlatego trzymam się kolejności prac i nie przyspieszam etapów, które powinny poczekać na dobry moment.
Wyznaczam wykop i sprawdzam grunt
Wykop robię zwykle o około 50 cm szerszy i dłuższy od zbiornika. Dno musi być równe, bez kamieni, korzeni i gruzu, bo każdy ostry element może uszkodzić płaszcz. Z praktyki i dokumentacji technicznych wynika też prosta zasada: najlepiej wykonać wykop w dniu montażu, żeby ściany nie zdążyły się osunąć i nie zebrała się w nim woda.
Układam podsypkę i ustawiam zbiornik
Na dno sypię około 10 cm piasku. To nie jest detal, tylko podstawa stabilizacji. Zbiornik opuszczam spokojnie, bez szarpania, i od razu sprawdzam poziom. Jeśli korpus stoi krzywo, problem wróci później przy podłączeniu rury i przy pracy włazu rewizyjnego.
Podłączam kanalizację i odpowietrzenie
Przyłącze prowadzę ze spadkiem co najmniej 1,5% w stronę zbiornika. Taki spadek pozwala ściekom spływać bez zastoju, ale nie jest na tyle duży, by rozdzielać frakcje w rurze w niekorzystny sposób. Odpowietrzenie wyprowadzam minimum 0,5 m ponad teren, bo bez tego instalacja szybciej łapie zapach i pracuje mniej przewidywalnie.
Przeczytaj również: Beton komórkowy (Suporeks) - Kiedy warto go wybrać?
Obsypuję warstwami i robię próbę szczelności
Zasypkę wykonuję warstwami po 30 cm, każdą warstwę dokładnie zagęszczając. Zbiornik powinien być w tym czasie stopniowo napełniany wodą zgodnie z instrukcją producenta, żeby nacisk gruntu nie deformował ścian. Nie wrzucam do środka ani na boki gruzu, kamieni czy gliny z dużymi bryłami, bo takie oszczędności kończą się pęknięciem albo późniejszym osiadaniem terenu.
Jeżeli nad zbiornikiem ma pojawić się przejazd samochodowy, montaż trzeba od razu zaplanować jako wariant wzmocniony. W zwykłym układzie nie dokładam betonu na ślepo, tylko stosuję rozwiązanie przewidziane dla konkretnego modelu. Po ustawieniu i zasypaniu zostaje jeszcze jeden ważny temat: zachowanie zbiornika w trudnym gruncie.
Gdy grunt jest mokry, liczy się kotwienie, nie tylko zasypka
Największe ryzyko przy lekkim zbiorniku nie wynika z samego użytkowania, tylko z fazy montażu. Jeśli woda gruntowa stoi wysoko, pusty zbiornik może zacząć działać jak boja. Wtedy nie wystarcza zwykła podsypka, tylko trzeba zastosować rozwiązanie, które przeciwdziała wyporowi: kotwienie, opaskę dociskową, płytę żelbetową albo inny system przewidziany przez producenta.
| Sytuacja na działce | Co robię | Czego nie robię |
|---|---|---|
| Wysoki poziom wód gruntowych | Dobieram kotwienie lub dociążenie zgodne z instrukcją | Nie zostawiam pustego, lekkiego zbiornika bez zabezpieczenia |
| Grunt gliniasty i słaby odpływ wody | Dokładnie zagęszczam warstwy i pilnuję stabilnej podsypki | Nie zasypuję wykopu mokrą gliną z kamieniami |
| Planowany wjazd auta nad zbiornikiem | Wybieram model przejazdowy i przewidziane dla niego wzmocnienie | Nie zakładam, że zwykły plastik sam zniesie obciążenie |
| Napływ wody do wykopu | Przyspieszam montaż i, jeśli trzeba, organizuję odwodnienie | Nie zostawiam otwartego wykopu na noc |
Nie ma jednego uniwersalnego przepisu na każdy model. W jednym systemie producent zaleca płytę, w innym podkreśla, że zbiornika nie należy dodatkowo betonować. Ja zawsze czytam instrukcję konkretnego wyrobu, bo to ona rozstrzyga więcej niż ogólne porady. Kiedy grunt i zabezpieczenie są pod kontrolą, zostaje już tylko temat pieniędzy i sensu całej inwestycji.
Ile kosztuje taka instalacja i od czego zależy budżet
W 2026 roku za sam zbiornik 10 m3 zwykle płaci się około 7 500-10 500 zł, a z typowym montażem i podstawowymi dodatkami całość często zamyka się w widełkach 9 000-12 000 zł. To są wartości orientacyjne, ale dobrze oddają realny poziom rynku. Największe różnice robią warunki terenowe, dojazd sprzętu, głębokość wykopu i ewentualne zabezpieczenie przed wyporem.
| Element kosztu | Orientacyjnie | Kiedy rośnie |
|---|---|---|
| Zbiornik 10 m3 | 7 500-10 500 zł | Przy modelach wzmocnionych, niskoprofilowych i z dodatkowymi akcesoriami |
| Montaż z wykopem i podłączeniem | 1 000-2 000 zł | Przy trudnym dojeździe, większej głębokości i słabszym gruncie |
| Kotwienie lub płyta zabezpieczająca | 1 000-3 000 zł | Przy wysokiej wodzie gruntowej i trasie pod obciążenie |
| Wywóz nieczystości | 250-400 zł za kurs | W zależności od regionu i odległości do stacji zrzutu |
| Wariant | Plusy | Minusy | Kiedy ma sens |
|---|---|---|---|
| Samodzielnie | Niższy koszt i pełna kontrola nad pracą | Większe ryzyko błędu i potrzeba sprzętu | Prosty, suchy grunt i doświadczenie w robotach ziemnych |
| Z ekipą | Szybciej, z gwarancją i większą odpowiedzialnością wykonawcy | Wyższa cena usługi | Wysoka woda gruntowa, trudny dojazd, większy zbiornik |
Najdrożej zwykle wychodzą poprawki, nie sam montaż. Dlatego jeśli budżet jest napięty, nie oszczędzam na stabilizacji, zagęszczeniu i zabezpieczeniu przed wyporem, bo to są oszczędności pozorne. Następny krok to lista błędów, które najczęściej wracają po pierwszym sezonie użytkowania.

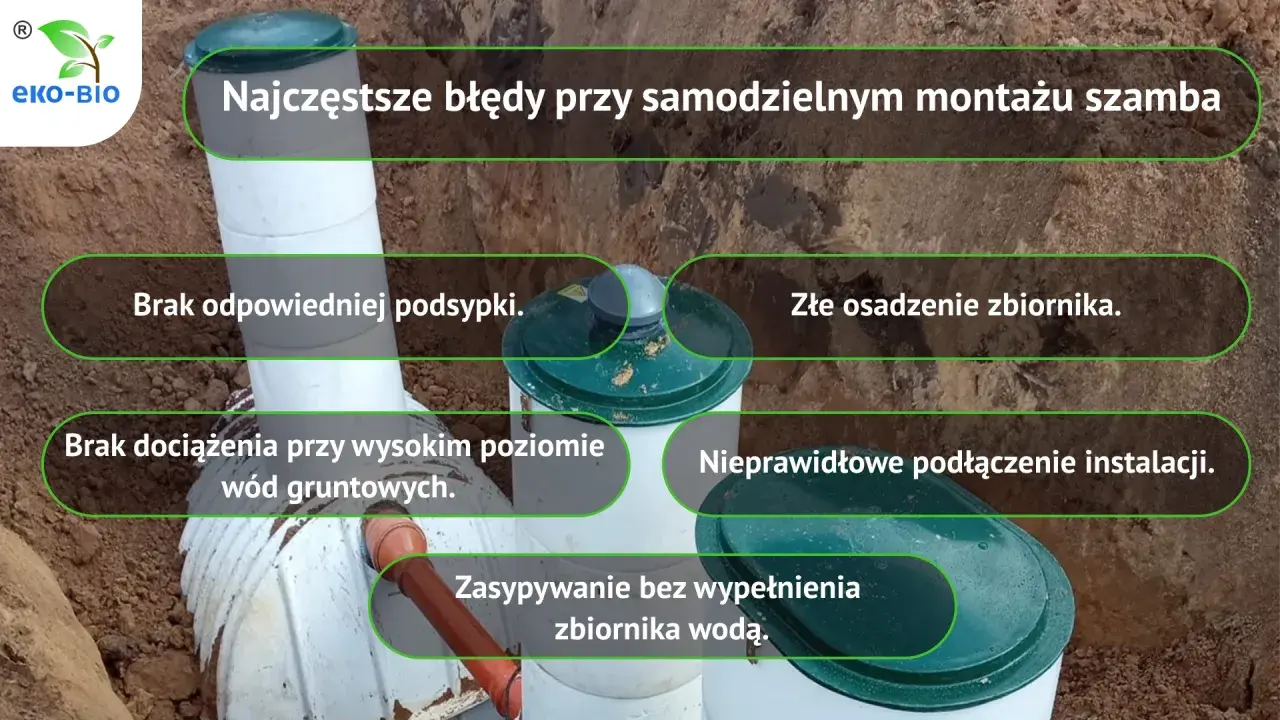

Najczęstsze błędy, które wychodzą dopiero po pierwszym sezonie
- Zbyt mały wykop. Zbiornik nie ma miejsca na poprawne osadzenie, a obsypka staje się nierówna.
- Gruz zamiast piasku. Ostre frakcje uszkadzają płaszcz i prowadzą do punktowych naprężeń.
- Brak zagęszczania warstw. Teren siada po kilku miesiącach, a właz zaczyna „uciekać” względem poziomu gruntu.
- Źle ustawiony spadek rury. Ścieki płyną zbyt wolno albo zalegają w przewodzie.
- Za nisko wyprowadzona wentylacja. Zapach i gorsza praca instalacji pojawiają się szybciej, niż inwestor zakładał.
- Brak dostępu dla wozu asenizacyjnego. Nawet szczelny zbiornik staje się wtedy kłopotliwy w eksploatacji.
- Pusty zbiornik w wysokiej wodzie gruntowej. To jeden z najgorszych scenariuszy, bo lekka konstrukcja może zostać wypchnięta z gruntu.
W praktyce większość tych błędów da się wyłapać jeszcze przed zasypaniem. Właśnie dlatego przed zamknięciem wykopu robię ostatnią kontrolę zamiast liczyć na to, że „jakoś będzie”.
Ostatnia kontrola przed zasypaniem wykopu
- Sprawdzam poziom zbiornika i spadek przyłącza.
- Weryfikuję szczelność połączeń i uszczelnień.
- Patrzę, czy właz rewizyjny jest dostępny po zakończeniu prac.
- Upewniam się, że zasypka nie zawiera kamieni, gruzu ani twardych brył gliny.
- Kontroluję, czy wylot wentylacji jest poprowadzony na odpowiednią wysokość.
- Sprawdzam, czy wóz asenizacyjny będzie miał realny dojazd do miejsca opróżniania.
Jeśli te punkty są domknięte przed zasypaniem, plastikowy zbiornik zwykle pracuje stabilnie i nie wymaga późniejszych poprawek. Właśnie na tym etapie najłatwiej oszczędzić sobie najdroższych problemów: powtórnego kopania, przecieków i odkształceń, które wychodzą dopiero po kilku miesiącach użytkowania.
