Własne ujęcie wody potrafi znacząco ułatwić budowę i późniejsze użytkowanie domu, ale źle zaplanowany odwiert szybko zamienia się w kosztowny problem. Budowa studni głębinowej obejmuje nie tylko wiercenie, lecz także wybór miejsca, sprawdzenie formalności, dobór pompy, badanie wody i wykonanie przyłącza. Poniżej pokazuję, jak przejść przez ten proces rozsądnie i na jakie wydatki przygotować się w 2026 roku.
Najważniejsze decyzje zapadają jeszcze przed przyjazdem wiertnicy
- Lokalizacja musi uwzględniać odległość od granic działki, szamba, oczyszczalni i zabudowy gospodarczej.
- Głębokość do 30 m i pobór do średnio 5 m³ wody na dobę zwykle oznaczają prostsze formalności.
- Odwiert to tylko część kosztu, ponieważ trzeba doliczyć rury, pompę, automatykę, obudowę, badanie wody i przyłącze.
- Próba wydajności oraz badanie laboratoryjne są konieczne przed podłączeniem instalacji do domu.
- Najtańsza oferta nie zawsze jest korzystna, jeśli nie obejmuje pompowania oczyszczającego, uszczelnienia otworu i uruchomienia zestawu.
Zacznij od działki, nie od telefonu do wiertacza
Pierwszym krokiem powinno być ustalenie, na jakiej głębokości można spodziewać się warstwy wodonośnej. Pomagają w tym mapy hydrogeologiczne, dane z pobliskich studni oraz informacje od lokalnych firm wiertniczych. Nie traktowałbym jednak sąsiedniego odwiertu jako gwarancji sukcesu, ponieważ nawet na dwóch działkach oddalonych o kilkadziesiąt metrów warunki mogą się różnić.
Przy planowanym domu trzeba od razu określić zapotrzebowanie. Dla czteroosobowej rodziny studnia musi zapewnić wodę do picia, kąpieli, prania i gotowania, ale czasem także do podlewania ogrodu czy napełniania basenu. Wydajność chwilowa i wydajność długotrwała to nie to samo. Studnia może przez kilka minut podawać dużo wody, a po godzinie pracy wyraźnie tracić poziom.
Gdzie najlepiej umieścić ujęcie
Najbezpieczniej zaplanować odwiert w miejscu dostępnym dla samochodu z wiertnicą, blisko pomieszczenia technicznego, ale jednocześnie z dala od potencjalnych źródeł zanieczyszczeń. Trzeba też zostawić przestrzeń na serwis pompy i ewentualne wyjęcie rur. Umieszczenie studni za gotowym ogrodzeniem albo w ciasnym narożniku działki może później utrudnić każdą naprawę.

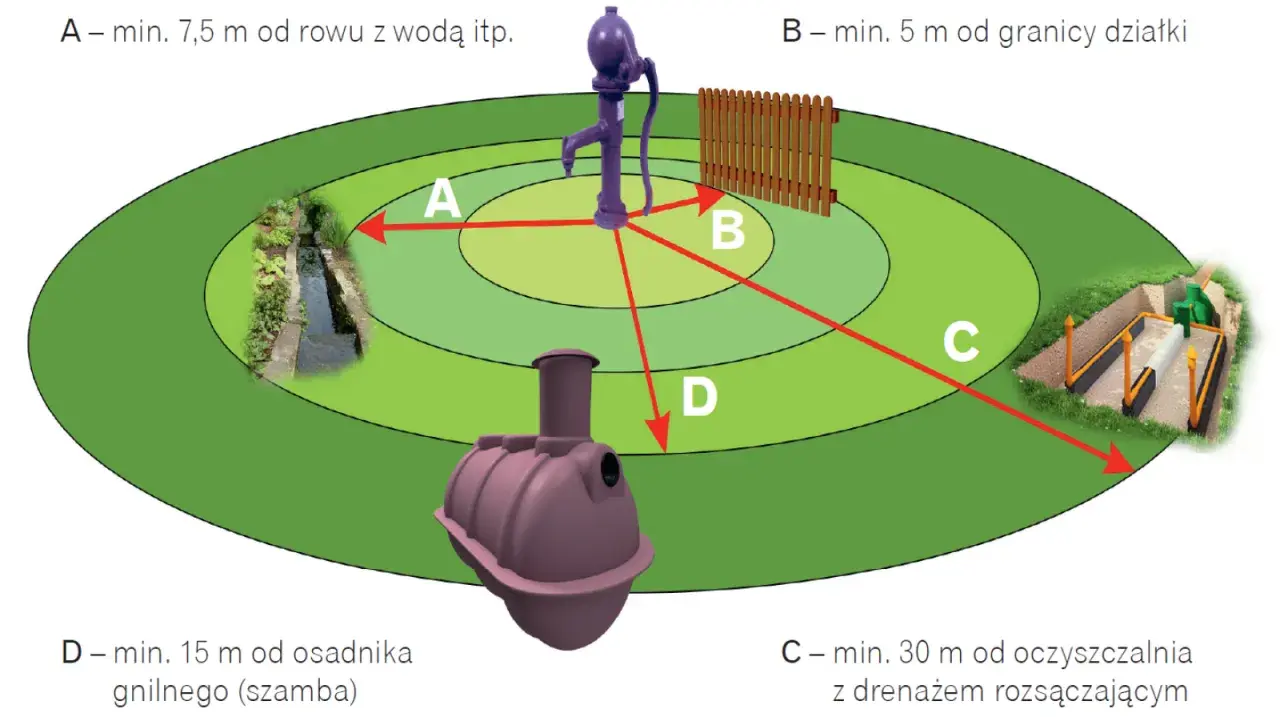

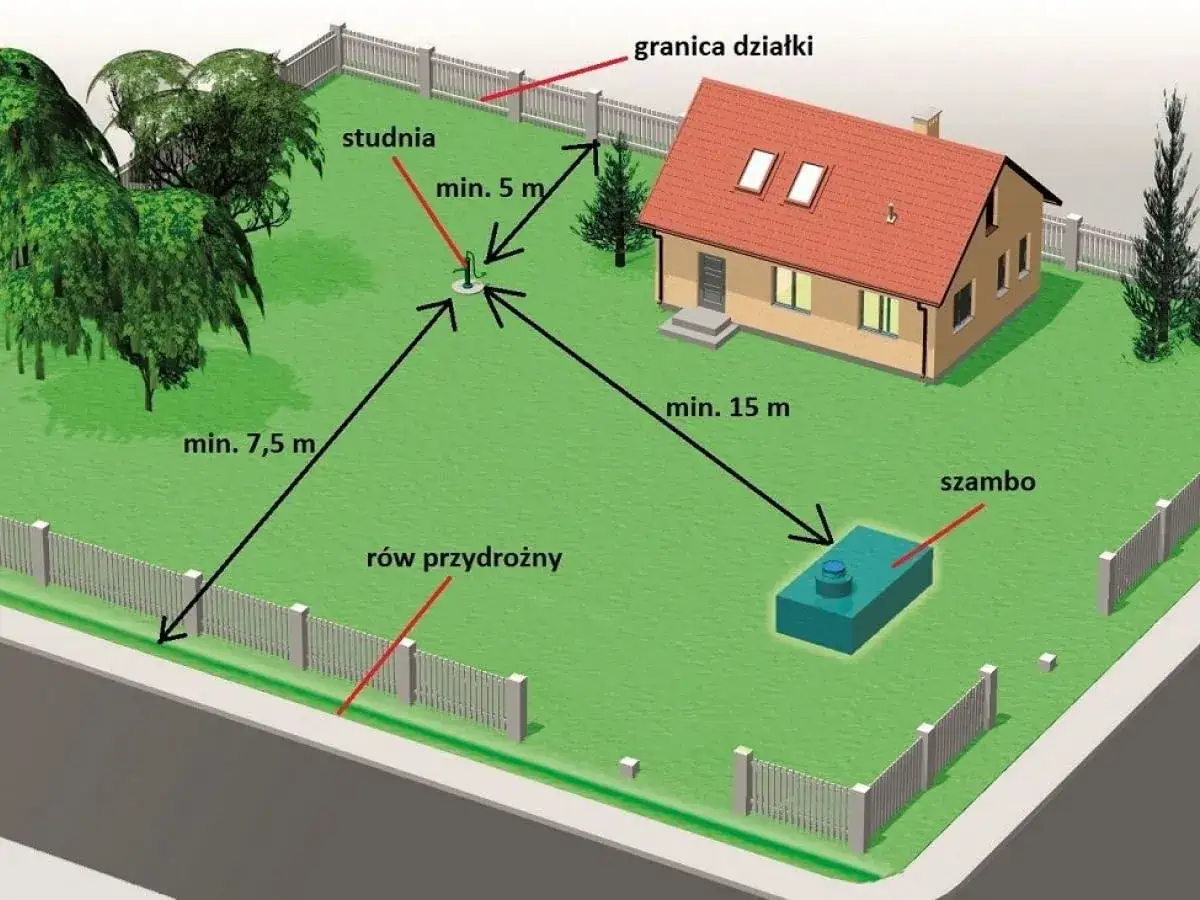

Studnia przeznaczona do dostarczania wody do domu powinna znajdować się co najmniej 5 m od granicy działki. Przepisy wskazują także między innymi 7,5 m od osi rowu przydrożnego, 15 m od szczelnych zbiorników na nieczystości i podobnych urządzeń oraz 30 m od przewodu rozsączającego oczyszczalni biologicznej. Przy drenażu bez biologicznego oczyszczania lub nieutwardzonych wybiegach dla zwierząt wymagana odległość może wynosić 70 m.
Na małej działce odległości bywają trudne do zachowania. Przepisy dopuszczają w określonych warunkach usytuowanie studni bliżej granicy, ale nie oznacza to pełnej dowolności. Ja zawsze sprawdziłbym również miejscowy plan zagospodarowania, przebieg instalacji podziemnych i planowane miejsce domu, zanim wykonawca zacznie wiercić.
Formalności zależą od głębokości i ilości pobieranej wody
Właściciel domu jednorodzinnego często korzysta z uproszczenia dotyczącego zwykłego korzystania z wód. Wody Polskie wskazują, że wykonanie urządzenia do poboru wód podziemnych z ujęcia o głębokości do 30 m oraz pobór wody na własne potrzeby w ilości średniorocznie nieprzekraczającej 5 m³ na dobę co do zasady nie wymaga pozwolenia ani zgłoszenia wodnoprawnego.
To zwolnienie nie oznacza, że każdą studnię można wykonać bez dokumentów. Znaczenie ma nie tylko głębokość, ale także cel korzystania z wody, skala poboru i charakter inwestora. Studnia dla własnego gospodarstwa domowego to inna sytuacja niż ujęcie obsługujące kilka budynków, działalność gospodarczą, gospodarstwo rolne albo system intensywnego nawadniania.
| Planowane rozwiązanie | Co zwykle trzeba sprawdzić | Najważniejsza uwaga |
|---|---|---|
| Studnia do 30 m na potrzeby własnego domu | Przepisy wodne, budowlane, lokalizacja i warunki techniczne | Przy poborze do średnio 5 m³ na dobę formalności są zwykle ograniczone |
| Studnia głębsza niż 30 m | Prawo geologiczne i górnicze, projekt robót geologicznych, dokumentacja odwiertu | Nie należy rozpoczynać prac bez ustalenia właściwego trybu z organem administracji |
| Pobór powyżej 5 m³ na dobę | Pozwolenie wodnoprawne i dokumentacja określająca parametry ujęcia | Limit dotyczy średniej dobowej w skali roku, a nie pojedynczego krótkiego poboru |
| Ujęcie dla działalności lub wielu odbiorców | Zakres zależy od celu, wydajności i wpływu na środowisko | Uproszczenia przeznaczone dla własnego gospodarstwa mogą nie mieć zastosowania |
Przy odwiertach głębszych niż 30 m zwykle dochodzą wymagania wynikające z przepisów geologicznych. W praktyce może być potrzebny projekt robót geologicznych, zgłoszenie lub zatwierdzenie dokumentacji oraz opracowanie wyników wykonanych prac. Dokładny zakres zależy od głębokości, przewidywanej wydajności i celu ujęcia, dlatego przed zamówieniem odwiertu warto skonsultować sprawę ze starostwem albo doświadczonym hydrogeologiem.
Osobną kwestią jest przyłączenie instalacji do budynku. Nawet gdy sam odwiert nie wymaga pozwolenia na budowę, obudowa, przewody, przejście przez fundament i instalacja elektryczna muszą być wykonane zgodnie ze sztuką budowlaną. Brak rozbudowanych formalności nie zwalnia z odpowiedzialności za bezpieczeństwo wody i prawidłowe wykonanie instalacji.
Jak wygląda wykonanie odwiertu krok po kroku
Profesjonalna realizacja zaczyna się od ustalenia technologii wiercenia i średnicy rur. W gruntach piaszczystych często stosuje się rury osłonowe oraz filtr dostosowany do uziarnienia warstwy wodonośnej. W gruntach zwięzłych, żwirowych lub skalistych metoda może wyglądać inaczej, a koszt rośnie wraz z trudnością przejścia przez kolejne warstwy.
Wiercenie i zabezpieczenie otworu
Wiertnica wykonuje otwór do warstwy wodonośnej, a wykonawca montuje rury osłonowe i filtracyjne. Filtr to element z otworami, przez który woda napływa do wnętrza studni, jednocześnie ograniczając przedostawanie się piasku. Istotne jest również uszczelnienie przestrzeni między rurą a ścianą otworu, ponieważ tędy mogą spływać zanieczyszczenia z płytszych warstw.
Po zakończeniu wiercenia studnię trzeba oczyścić i rozwinąć. Pompowanie oczyszczające usuwa drobne frakcje gruntu, resztki płuczki oraz wodę o podwyższonej mętności. Pominięcie tego etapu często prowadzi do zapychania filtrów, szybszego zużycia pompy i problemów z jakością wody.
Próba wydajności i dokumentacja
Wykonawca powinien przeprowadzić próbne pompowanie i określić między innymi poziom statyczny, poziom dynamiczny oraz wydajność ujęcia. Poziom statyczny oznacza lustro wody przed uruchomieniem pompy, a dynamiczny pokazuje, jak mocno opada ono podczas poboru. Te dane są potrzebne do prawidłowego doboru pompy.
Poproś o dokument zawierający głębokość odwiertu, średnicę rur, zastosowany filtr, wyniki próby wydajności i sposób uszczelnienia. Sama informacja, że „woda jest”, nie wystarczy. Liczy się to, czy ujęcie będzie stabilne podczas wielogodzinnej pracy i czy nie będzie dostarczało piasku do instalacji.

Pompa nie kończy inwestycji
Pompa głębinowa pracuje wewnątrz rury, poniżej lustra wody. Dobiera się ją nie tylko do głębokości studni, lecz także do wymaganej wydajności, wysokości podnoszenia i strat ciśnienia w instalacji. Zbyt słaba pompa nie zapewni komfortu, a przewymiarowana może powodować częste załączanie, większe zużycie energii i szybsze zużycie elementów studni.
W typowym domu przydaje się zestaw obejmujący pompę, przewód tłoczny, zabezpieczenie przed suchobiegiem, zbiornik hydroforowy i wyłącznik ciśnieniowy. Zabezpieczenie przed suchobiegiem odcina pompę, gdy poziom wody spada albo ujęcie nie dostarcza wystarczającej ilości wody. To niewielki koszt w porównaniu z ceną wymiany spalonego silnika.
Badanie wody jest obowiązkowe dla rozsądku
Woda może wyglądać czysto i nie mieć wyczuwalnego zapachu, a mimo to zawierać żelazo, mangan, azotany, bakterie lub inne składniki wymagające uzdatniania. Dlatego po wykonaniu i przepłukaniu studni zleciłbym badanie fizykochemiczne oraz mikrobiologiczne w laboratorium. Filtr dobiera się na podstawie wyników, a nie koloru obudowy urządzenia ani opinii sąsiada.
Najczęstsze problemy z wodą podziemną to podwyższone stężenie żelaza i manganu, twardość oraz nieprzyjemny zapach. W zależności od wyniku stosuje się filtr odżelaziający, odmanganiacz, zmiękczacz, filtr mechaniczny albo lampę UV. Nie każda studnia potrzebuje całej baterii urządzeń, dlatego rozbudowany system bez analizy wody jest zwykle niepotrzebnym wydatkiem.
Przewód ze studni do domu warto ułożyć na odpowiedniej głębokości i zabezpieczyć przed przemarzaniem. W pomieszczeniu technicznym trzeba przewidzieć miejsce na filtrację, zawory odcinające, odpływ serwisowy oraz gniazdo elektryczne z właściwą ochroną. Dobrze wykonane przyłącze powinno dać się opróżnić i odłączyć na czas zimy, jeśli część instalacji znajduje się poza ogrzewanym budynkiem.
Ile kosztuje własne ujęcie wody
W 2026 roku kompletna instalacja dla domu jednorodzinnego najczęściej mieści się orientacyjnie w granicach 12 000-25 000 zł. Prosty odwiert w dobrych warunkach może kosztować mniej, ale skała, duża głębokość, większa średnica rur lub konieczność zastosowania dodatkowych rur osłonowych potrafią podnieść rachunek do 30 000 zł i więcej.
| Element inwestycji | Orientacyjny koszt | Od czego zależy |
|---|---|---|
| Wiercenie z rurami | około 200-450 zł za metr | Grunt, średnica, region, głębokość i technologia |
| Pompa głębinowa | około 2 000-6 000 zł | Wydajność, wysokość podnoszenia, marka i zabezpieczenia |
| Zbiornik hydroforowy i automatyka | około 1 000-4 000 zł | Pojemność, sposób sterowania i wyposażenie |
| Obudowa studni | około 1 000-4 000 zł | Rodzaj obudowy, izolacja i sposób wykończenia terenu |
| Przyłącze do budynku | około 1 500-6 000 zł | Długość trasy, wykop, przejście przez fundament i instalacja elektryczna |
| Badanie wody i uruchomienie | kilkaset do kilku tysięcy złotych | Zakres badań oraz ewentualne uzdatnianie |
Przy porównywaniu ofert sprawdź, czy cena za metr obejmuje rury, filtr, uszczelnienie, pompowanie oczyszczające i wywóz urobku. Część firm podaje atrakcyjną stawkę za sam odwiert, a pompę, obudowę i podłączenie wycenia osobno. Porównuj pełny koszt uruchomienia wody w domu, nie samą cenę wiercenia.
Przeczytaj również: Izolacja celulozowa - Czy warto? Koszty, montaż, błędy
Błędy, które najczęściej podnoszą koszt
- Wybór miejsca bez sprawdzenia odległości od szamba, oczyszczalni i granic działki.
- Zamówienie pompy przed poznaniem rzeczywistej wydajności odwiertu.
- Brak próby pompowania i dokumentacji parametrów studni.
- Rezygnacja z badania wody, a później kupowanie przypadkowych filtrów.
- Brak zapisu w umowie, co dzieje się, gdy odwiert nie osiągnie uzgodnionej wydajności.
Najbardziej rozsądna umowa powinna określać zakres prac, średnicę i rodzaj rur, sposób rozliczenia metrów, koszt dojazdu, zasady postępowania przy niekorzystnych warstwach oraz to, czy wykonawca odpowiada za uruchomienie całego układu. Nie da się zagwarantować wody w każdej lokalizacji, ale można ograniczyć ryzyko niejasnych dopłat i nieporozumień.
Przed wpuszczeniem wody do domu sprawdź te cztery rzeczy
Przed odbiorem instalacji upewniłbym się, że studnia została przepompowana, pompa pracuje bez przerw i nie zasysa piasku. Trzeba też sprawdzić działanie zabezpieczenia przed suchobiegiem, szczelność połączeń oraz ciśnienie w instalacji. Wynik badania wody powinien dotyczyć próbki pobranej po oczyszczeniu odwiertu, a nie mętnej wody z pierwszych minut pracy.
Dokumentacja od wykonawcy będzie przydatna przy późniejszym serwisie, wymianie pompy i ewentualnej rozbudowie systemu uzdatniania. Jeśli planujesz podlewanie ogrodu, osobny obieg gospodarczy albo zbiornik na deszczówkę, najlepiej przewidzieć te rozwiązania już na etapie przyłącza.
Dobrze zaplanowane ujęcie nie musi być skomplikowane. Największą różnicę robią trzy decyzje: właściwe miejsce, rzetelna próba wydajności i pompa dobrana do rzeczywistych parametrów. Dzięki nim własna woda może być wygodnym elementem domu, a nie kolejną instalacją wymagającą ciągłych poprawek.
