Studzienka wodomierzowa - Jak uniknąć błędów i zamarzania?

Łukasz Piotrowski 29 czerwca 2026

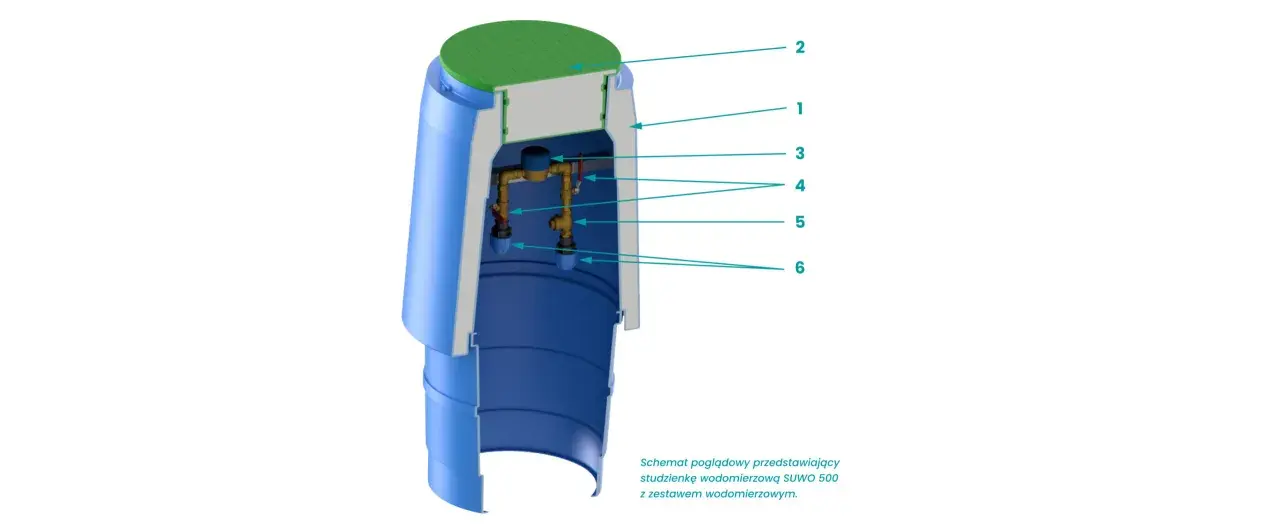

Przekrój studzienki wodomierzowej z widocznym przyłączem wody i zestawem wodomierzowym.

Spis treści

Studzienka wodomierzowa nie jest dodatkiem „na wszelki wypadek”, tylko elementem, który decyduje o bezpieczeństwie, dostępności i zgodności całego przyłącza wodociągowego. Dobrze wykonana pozwala chronić wodomierz przed mrozem i wodą gruntową, a przy tym ułatwia odczyt i serwis bez rozkuwania instalacji. W tym artykule pokazuję, kiedy studzienka ma sens, jakie wymagania musi spełniać, jak wygląda montaż oraz gdzie najczęściej pojawiają się kosztowne błędy.

Najważniejsze zasady, które warto znać przy studzience wodomierzowej i przyłączu wodociągowym

  • Wodomierz główny najczęściej lokalizuje się w budynku, a studzienka poza nim jest rozwiązaniem dla obiektów niepodpiwniczonych lub bez miejsca na parterze.
  • Studzienka musi być szczelna, wentylowana i odporna na zamarzanie, bo inaczej szybko pojawiają się problemy z odczytem i eksploatacją.
  • Kluczowe są detale: otwór włazowy minimum 0,6 m, stopnie lub klamry, odpowiednia pokrywa i zabezpieczenie przed wodą opadową.
  • Najwięcej szkód robią błędy wykonawcze, a nie sam wybór modelu studzienki: zła lokalizacja, słaba izolacja i brak dostępu do serwisu.
  • Koszt zależy głównie od gruntu, długości przyłącza, poziomu wód gruntowych i tego, czy trzeba odtwarzać nawierzchnię.
  • Przed odbiorem sprawdzam przede wszystkim szczelność, dostęp, nośność włazu i ochronę przed wodą.

Kiedy wystarczy wodomierz w budynku, a kiedy potrzebna jest studzienka

Rozporządzenie techniczne daje dość jasny punkt wyjścia: zestaw wodomierza głównego powinien znaleźć się w piwnicy albo na parterze, w miejscu wydzielonym, łatwo dostępnym i chronionym przed zalaniem oraz zamarzaniem. Studzienka poza budynkiem jest dopuszczalna, gdy obiekt nie ma piwnicy i nie ma realnej możliwości wydzielenia sensownego miejsca wewnątrz. W budynkach wielorodzinnych, zbiorowego zamieszkania i użyteczności publicznej zwykle oznacza to osobne pomieszczenie, a nie przypadkowy kąt przy instalacji.

Najbardziej praktycznie patrzę na ten wybór przez pryzmat użytkowania. Jeśli licznik można bezpiecznie obsłużyć w środku, to często jest to prostsze i tańsze rozwiązanie. Gdy jednak warunki budynku, układ działki albo wymagania lokalnego wodociągu to utrudniają, studzienka staje się rozsądnym i zgodnym z przepisami wyjściem.

Rozwiązanie Kiedy ma sens Co zyskujesz Na co trzeba uważać
Wodomierz w budynku Jest piwnica albo wydzielone miejsce na parterze Łatwiejsza ochrona przed mrozem, prostszy dostęp serwisowy Trzeba zapewnić wentylację, odwodnienie i ochronę przed zalaniem
Studzienka wodomierzowa Budynek jest niepodpiwniczony lub nie da się wygospodarować odpowiedniego miejsca w środku Ułatwia lokalizację wodomierza przy granicy działki i przy większym zużyciu wody Większa wrażliwość na wodę gruntową, mróz i błędy wykonawcze

Ten wybór nie jest więc „estetyczny”, tylko techniczny. Gdy już wiadomo, że studzienka ma być częścią układu, trzeba dopilnować jej parametrów, bo właśnie tam najczęściej zaczynają się problemy.

Jakie wymagania musi spełniać studzienka wodomierzowa

W przepisach i wytycznych najważniejsze są trzy rzeczy: bezpieczeństwo wodomierza, możliwość odczytu i możliwość serwisu. Sama studzienka ma więc chronić urządzenie przed mrozem, wodą gruntową i opadową, a jednocześnie dawać technikowi warunki do wejścia, wymiany licznika i sprawdzenia armatury. W praktyce nie wystarczy „okrągły betonowy krąg z pokrywą” - liczą się detale wykonania.

  • Materiał powinien być trwały i odporny na warunki gruntowe. Najczęściej spotyka się prefabrykaty betonowe lub żelbetowe, a w mniejszych układach także tworzywa sztuczne.
  • Izolacja termiczna musi utrzymać dodatnią temperaturę wewnątrz, najlepiej około 4°C, bo to właśnie ona chroni licznik przed zamarzaniem.
  • Wentylacja jest potrzebna, żeby ograniczyć zawilgocenie i poprawić warunki eksploatacji.
  • Odwodnienie musi pozwalać usunąć wodę, która pojawi się w środku po opadach, awarii albo przy podniesionym poziomie wód gruntowych.
  • Właz powinien mieć średnicę co najmniej 0,6 m, a pokrywa zewnętrzna musi być dobrana do obciążenia ruchem pieszym albo kołowym.
  • Dostęp do studzienki musi umożliwiać dojście, a w praktyce często także dojazd sprzętem serwisowym.

W wielu wytycznych lokalnych studzienkę sytuuję się tak, aby była dostępna od strony budynku i nie „uciekała” w przypadkowe miejsce działki. Często pojawia się też wymóg zachowania około 2 m od ogrodzenia lub linii rozgraniczającej, ale to już zależy od operatora i konkretnego projektu. Ja zawsze sprawdzam to na etapie warunków technicznych, bo późniejsza korekta lokalizacji bywa dużo droższa niż jedno dodatkowe uzgodnienie.

Ważny jest jeszcze jeden szczegół: studzienka nie może być traktowana jak zwykła komora na instalację. To element, który musi wytrzymać zalewanie, zimę, ciężar gruntu i ruch na nawierzchni. Z tego powodu większy sens ma dobrze dobrany, prosty układ niż „oszczędność” na cienkiej pokrywie czy zbyt małej średnicy włazu.

Skoro wiadomo już, jaką funkcję pełni obudowa, przechodzę do samego montażu, bo to on przesądza, czy całość będzie działać bez problemów przez lata.

Jak przebiega montaż studzienki przy przyłączu

Najbezpieczniejsza kolejność prac jest zawsze podobna, choć lokalny operator może doprecyzować szczegóły. Najpierw powstają warunki techniczne i projekt, potem wykonuje się wykop, ustawia studzienkę, wprowadza rurociąg, montuje armaturę i na końcu robi próbę szczelności oraz odbiór. Nie lubię skracania tego etapu, bo kilka godzin „zaoszczędzonych” na montażu potrafi wrócić w postaci zalanej komory albo zamarzającego wodomierza po pierwszej zimie.

  1. Wyznaczenie lokalizacji - studzienka musi być dostępna, możliwa do obsługi i zgodna z warunkami technicznymi przedsiębiorstwa wodociągowego.
  2. Wykop i podłoże - dno powinno być stabilne i wyrównane, tak aby studzienka nie osiadała i nie pracowała po zasypaniu.
  3. Ustawienie obudowy - korpus studzienki trzeba wypoziomować i osadzić tak, żeby właz oraz armatura pozostały wygodnie dostępne.
  4. Wprowadzenie rur - przejścia przez ściany muszą być szczelne, elastyczne i odporne na napór gruntu oraz wody.
  5. Montaż wodomierza i armatury - licznik powinien być ustawiony zgodnie z kierunkiem przepływu, z miejscem na odczyt i ewentualną wymianę.
  6. Próba szczelności i zasypka - dopiero po sprawdzeniu szczelności układ można zasypać warstwowo i odtworzyć teren.

Jeśli rurociąg jest wykonany z materiału przewodzącego prąd, trzeba uwzględnić połączenie metalowe przed i za wodomierzem. To detal, który wielu inwestorów pomija, a potem wychodzi on przy odbiorze albo podczas pierwszych prac serwisowych. W dobrze zrobionym układzie wszystko ma mieć swoje miejsce: licznik, zawory odcinające, przestrzeń robocza i możliwość bezpiecznego wejścia do środka.

W praktyce zakres prac zależy od lokalnego wodociągu i od tego, co przewiduje projekt. Czasem inwestor organizuje tylko roboty ziemne, a montaż armatury i plombowanie wykonuje uprawniony wykonawca albo pracownik przedsiębiorstwa. Właśnie dlatego nie warto opierać się na „tak robił sąsiad”, tylko na warunkach wydanych dla konkretnej działki.

Tak wykonany układ zwykle działa bezproblemowo, ale pod jednym warunkiem: nie popełni się kilku bardzo typowych błędów, które widać dopiero po czasie.

Najczęstsze błędy, które psują studzienkę po pierwszej zimie

Najwięcej awarii nie bierze się z „wadliwego produktu”, tylko z błędów montażowych albo zbyt optymistycznych założeń. Z doświadczenia wiem, że inwestorzy najczęściej oszczędzają na izolacji, dostępie do włazu i zabezpieczeniu przed wodą gruntową. Potem przychodzi odwilż, ulewa albo mróz i okazuje się, że problem jest nie w liczniku, ale w całej komorze.

Błąd Co się dzieje w praktyce Jak tego uniknąć
Zbyt płytkie posadowienie Woda szybciej wychładza komorę, a wodomierz może zamarzać Dopasować głębokość do strefy przemarzania i zastosować porządną izolację
Brak ochrony przed wodą gruntową i opadową Studzienka zalewa się po deszczu albo po podniesieniu poziomu wód Zaplanować szczelne przejścia, odwodnienie i prawidłowe uszczelnienie włazu
Zbyt mały lub źle dobrany właz Serwis ma problem z wejściem, a w jezdni rośnie ryzyko uszkodzenia Dobrać średnicę i klasę nośności do lokalizacji oraz przewidywanego ruchu
Za mało miejsca na armaturę Wymiana wodomierza staje się kłopotliwa, a odczyt jest niewygodny Zostawić przestrzeń roboczą i uwzględnić przyszły serwis już na etapie projektu
Ignorowanie warunków lokalnych wodociągu Projekt nie przechodzi odbioru albo trzeba robić poprawki Sprawdzić wymagania operatora jeszcze przed zamówieniem materiałów
Brak dostępu do studzienki Pokrywa zostaje zasypana, a odczyt i naprawy są utrudnione Zostawić stały dostęp dla obsługi i nie planować nad włazem trwałych przeszkód

Warto pamiętać, że studzienka ma służyć latami, więc każda „drobnica” potrafi urosnąć do dużego problemu. Jedna źle dobrana pokrywa czy źle uszczelnione przejście rury to często nie kosmetyka, tylko kosztowna poprawka. Kiedy te ryzyka są jasne, sensownie jest policzyć realny koszt całej inwestycji.

Ile kosztuje studzienka i od czego zależy wycena

Najuczciwiej jest tu mówić o widełkach, a nie o jednej „cenie rynkowej”. W 2026 roku sam montaż studzienki wodomierzowej bywa wyceniany przeciętnie na około 1 200 zł, ale na rynku spotyka się też oferty w przedziale 1 000-3 000 zł, zależnie od materiału, głębokości i zakresu prac. Do tego dochodzi przyłącze wodociągowe jako całość, które dla standardowej działki może kosztować około 3 500-7 000 zł, a przy trudnym gruncie lub dłuższej trasie potrafi być wyraźnie droższe.

Element Orientacyjny koszt Co najmocniej wpływa na cenę
Projekt i uzgodnienia około 1 500-4 500 zł Kolizje z innymi sieciami, długość trasy, liczba uzgodnień, region
Studzienka wodomierzowa z montażem około 1 000-3 000 zł Materiał, głębokość, izolacja, odwodnienie, klasa włazu
Całe przyłącze wodociągowe dla typowej działki około 3 500-7 000 zł Długość odcinka, grunt, odtworzenie nawierzchni, lokalna stawka wykonawcy

To nie jest prosty zakup „za sztukę”. Najmocniej cenę podbijają: wysoki poziom wód gruntowych, konieczność dodatkowego ocieplenia, trudny dojazd, przejścia pod utwardzoną nawierzchnią i kolizje z inną infrastrukturą. Jeżeli przyłącze przebiega przez ogród bez przeszkód, wycena będzie zwykle lżejsza. Gdy jednak wchodzą w grę asfalt, kostka, głębokie wykopy albo dodatkowe zabezpieczenia, koszt rośnie szybciej, niż wielu inwestorów zakłada na początku.

Po oszacowaniu budżetu zostaje jeszcze ostatni etap, czyli odbiór. To właśnie wtedy da się jeszcze wyłapać rzeczy, które później zamieniają się w wycieki, zalania albo utrudniony odczyt.

Co sprawdzam przed odbiorem, żeby nie wracać do tematu po pierwszej ulewie

Przed odbiorem patrzę na studzienkę nie jak na „ładny element”, tylko jak na miejsce, które ma działać w deszczu, mrozie i przy regularnym serwisie. Jeżeli wszystko jest dobrze ustawione, odbiór przechodzi spokojnie. Jeśli nie, poprawki są dużo łatwiejsze teraz niż po zasypaniu i odtworzeniu nawierzchni.

  • Czy właz ma odpowiednią nośność do miejsca, w którym leży - inna pokrywa sprawdzi się w trawie, inna w jezdni.
  • Czy studzienka jest szczelna i nie zbiera wody po opadach albo roztopach.
  • Czy wodomierz jest dostępny bez gimnastyki, demontażu i ryzyka uszkodzenia armatury.
  • Czy w środku jest wentylacja i realna ochrona przed zamarzaniem.
  • Czy przejścia rur są wykonane szczelnie i nie pracują przy niewielkim ruchu gruntu.
  • Czy lokalizacja zgadza się z warunkami technicznymi, także w zakresie dojścia dla obsługi.

Jeśli mam zostawić jedną praktyczną radę, to taką: najpierw warunki techniczne i lokalne wytyczne, dopiero potem zamówienie materiału. To oszczędza poprawki, bo w studzience wodomierzowej najwięcej kosztują nie same elementy, tylko późniejsze przeróbki. Dobrze wykonane przyłącze z właściwą komorą działa cicho przez lata, a o to właśnie w tej inwestycji chodzi.

FAQ - Najczęstsze pytania

Studzienka jest rozwiązaniem, gdy budynek jest niepodpiwniczony lub nie ma w nim miejsca na wodomierz. Ułatwia lokalizację przy granicy działki i dostęp serwisowy, chroniąc licznik przed mrozem i wodą gruntową. To decyzja techniczna, nie estetyczna.

Musi być szczelna, izolowana termicznie (utrzymywać ok. 4°C), wentylowana i posiadać odwodnienie. Właz o średnicy min. 0,6 m powinien być dobrany do obciążenia, a materiał trwały. Ważny jest też łatwy dostęp dla serwisu.

Najczęstsze błędy to zbyt płytkie posadowienie (ryzyko zamarzania), brak ochrony przed wodą gruntową/opadową (zalewanie), zły właz (problem z serwisem), za mało miejsca na armaturę, ignorowanie warunków wodociągu i brak stałego dostępu.

Sam montaż studzienki to koszt ok. 1000-3000 zł, a całe przyłącze wodociągowe dla typowej działki to 3500-7000 zł. Cena zależy od materiału, głębokości, gruntu, poziomu wód gruntowych i konieczności odtwarzania nawierzchni.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

przyłącze wody studzienka
studzienka wodomierzowa montaż
wymagania studzienki wodomierzowej
Autor Łukasz Piotrowski
Łukasz Piotrowski
Jestem Łukasz Piotrowski, doświadczony analityk branży budowlanej z ponad dziesięcioletnim stażem w analizowaniu trendów oraz innowacji w tej dziedzinie. Specjalizuję się w badaniu nowoczesnych technologii budowlanych oraz efektywnych metod zarządzania projektami, co pozwala mi dostarczać rzetelne i aktualne informacje na temat rozwoju sektora budowlanego. Moim celem jest uproszczenie skomplikowanych zagadnień związanych z budownictwem, aby każdy mógł zrozumieć kluczowe aspekty tej branży. Wierzę w obiektywną analizę danych oraz dokładne sprawdzanie faktów, co przyczynia się do budowania zaufania wśród moich czytelników. Zawsze dążę do tego, aby dostarczać treści, które są nie tylko informacyjne, ale również inspirujące dla wszystkich zainteresowanych budownictwem.

Udostępnij artykuł

Napisz komentarz
